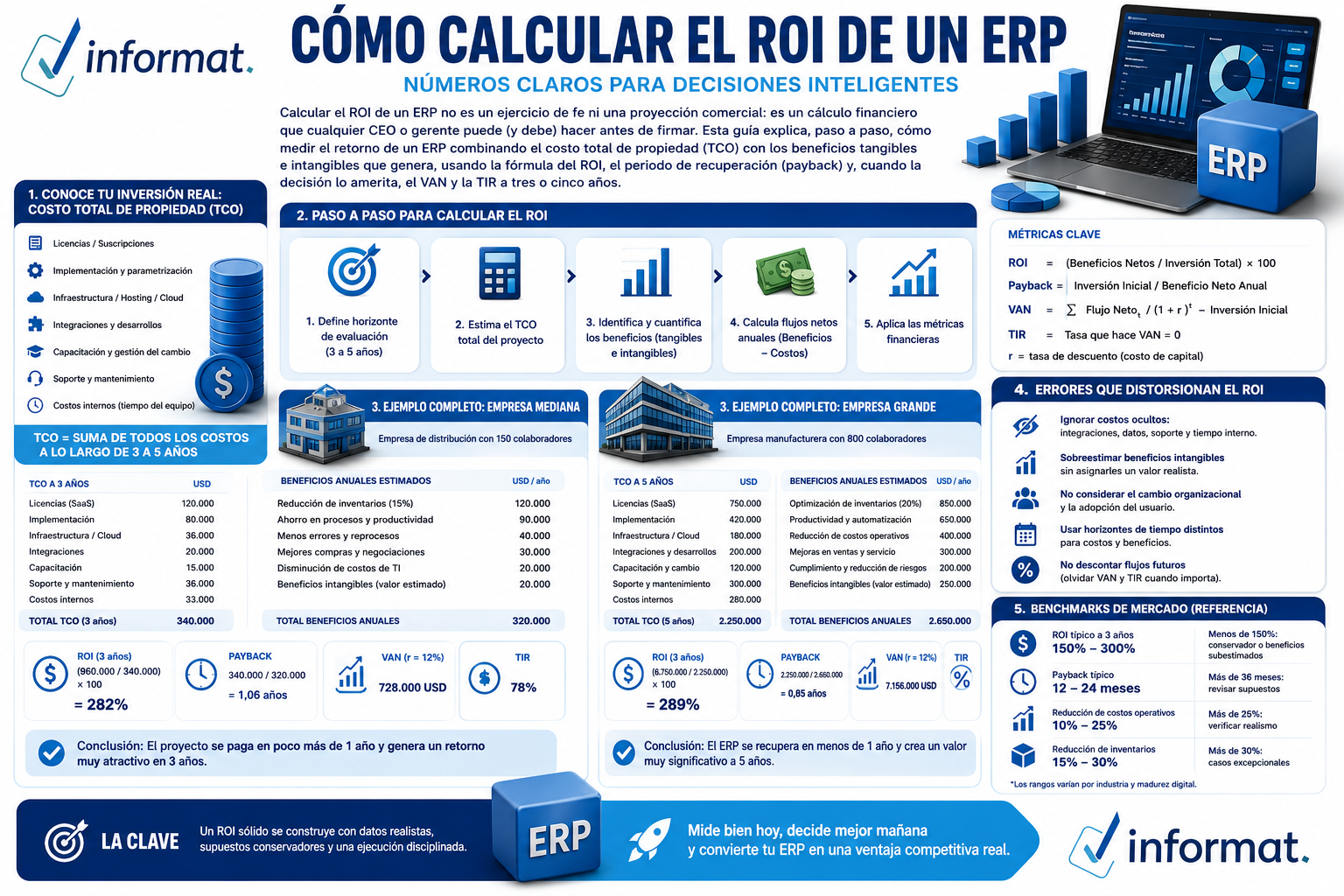

Calcular el ROI de un ERP no es un ejercicio de fe ni una proyección comercial: es un cálculo financiero que cualquier CEO o gerente puede (y debe) hacer antes de firmar. Esta guía explica, paso a paso, cómo medir el retorno de un ERP combinando el costo total de propiedad (TCO) con los beneficios tangibles e intangibles que genera, usando la fórmula del ROI, el periodo de recuperación (payback) y, cuando la decisión lo amerita, el VAN y la TIR a tres o cinco años. Incluye dos ejemplos completos con una empresa mediana y una grande, con cifras representativas, los errores que más distorsionan el resultado y los benchmarks de mercado que te permiten saber si tu proyección es ambiciosa, conservadora o simplemente irreal.
Contenidos
- ¿Qué es el ROI de un ERP y por qué la mayoría lo calcula mal?
- La fórmula del ROI de un ERP (y por qué el ROI simple no siempre basta)
- Paso 1: Calcula el costo total de propiedad (TCO), no solo la licencia
- Paso 2: Cuantifica los beneficios tangibles
- Paso 3: No ignores los beneficios intangibles (pero trátalos aparte)
- Paso 4: Arma el flujo a 3-5 años y calcula ROI, payback y VAN
- Ejemplo real 1: empresa mediana
- Ejemplo real 2: empresa grande
- Los 5 errores que más distorsionan el cálculo del ROI
- ¿Qué ROI puedes esperar? Benchmarks del mercado
- Del cálculo a la decisión
- Preguntas frecuentes
Cuando un proyecto de ERP llega al comité de gerencia, casi siempre aparece la misma pregunta: "¿y esto cuándo se paga solo?". La respuesta honesta es que depende de cómo se calcule, y ahí está el problema. Muchas organizaciones aprueban o rechazan una inversión de cientos de millones basándose en una intuición, en el entusiasmo de un área o en la propuesta más barata, sin un cálculo de retorno que resista una segunda mirada.
No tiene por qué ser así. El ROI de un ERP es un número que se puede estimar con rigor antes de firmar, y hacerlo bien tiene un efecto medible: el 83% de las organizaciones que realizan un análisis de ROI previo a la implementación termina cumpliendo las expectativas del proyecto (Panorama Consulting, 2025). Dicho de otro modo, el cálculo no es burocracia: es uno de los mejores predictores de que el proyecto saldrá bien.
Esta guía no te va a prometer un retorno de tres dígitos garantizado. Lo que va a darte es el método para calcular el tuyo, con la misma estructura que usaría tu CFO.

Puntos clave antes de continuar
- El ROI de un ERP se calcula comparando los beneficios netos (tangibles + intangibles) contra el costo total de propiedad (TCO), no contra el precio de la licencia.
- El periodo de recuperación típico de un ERP va de 18 a 36 meses, según Panorama Consulting (2025); las implementaciones en la nube tienden a recuperarse antes.
- Para decisiones grandes, el ROI simple se queda corto: conviene complementarlo con payback, VAN y TIR sobre un horizonte de 3 a 5 años.
- El 83% de las empresas que calculan el ROI antes de implementar cumple sus expectativas. El cálculo previo es, en sí mismo, una forma de gestión del riesgo (Panorama Consulting, 2025).
¿Qué es el ROI de un ERP y por qué la mayoría lo calcula mal?
Empecemos por el principio, ¿qué es el ROI en general? El ROI (Return on Investment o Retorno sobre la Inversión) es un indicador clave que mide la rentabilidad de una inversión en relación con su costo y ayuda a empresas y contadores a tomar decisiones basadas en datos, comparando alternativas, optimizando recursos y justificando proyectos. (Blog Uwigo software contable)
El ROI de un ERP es la relación entre lo que tu empresa gana o ahorra gracias al sistema y lo que invierte para tenerlo funcionando. Se expresa como un porcentaje: un ROI de 100% significa que recuperaste el doble de lo que pusiste; un ROI de 0% significa que apenas saliste a mano.
- Subestiman el costo: Comparan los beneficios contra el valor de la licencia o la suscripción, ignorando implementación, migración, capacitación y la caída temporal de productividad durante la transición.
- Inflan o adivinan el beneficio: Asignan ahorros optimistas sin una línea base medible, o cargan al ERP mejoras que en realidad dependían de otros factores.
Un ROI bien calculado parte de una premisa incómoda pero útil: si no puedes medir el "antes", no podrás demostrar el "después". Antes de proyectar cualquier ahorro, necesitas tus números actuales: cuántas horas toma el cierre contable, cuánto capital tienes inmovilizado en inventario, cuántos errores de facturación corriges al mes, cuánto pagas en licencias dispersas.
La fórmula del ROI de un ERP (y por qué el ROI simple no siempre basta)
La fórmula básica es la misma que para cualquier inversión:
ROI (%) = (Beneficios netos − Costo total) / Costo total × 100
Donde Beneficios netos son todos los ahorros e ingresos adicionales que genera el ERP en el periodo que estés midiendo, y Costo total es el TCO completo en ese mismo periodo.
Junto al ROI conviene calcular el periodo de recuperación (payback), que responde a la pregunta que de verdad hace el comité:
Payback (en años) = Inversión total / Beneficio neto anual
Hasta aquí, el ROI simple sirve para una primera lectura. Pero tiene una debilidad al tratar un peso ahorrado dentro de tres años igual que un peso ahorrado hoy, y eso no es cierto. Los beneficios de un ERP se acumulan a lo largo de varios años, mientras que el grueso del costo se paga al inicio.
Por eso, cuando la inversión es relevante, conviene dar un paso más y usar dos métricas que tu CFO va a agradecer:
- VAN (Valor Actual Neto): descuenta los flujos futuros a una tasa que refleja tu costo de capital, para expresar todo el proyecto en pesos de hoy. Si el VAN es positivo, el proyecto crea valor.
- TIR (Tasa Interna de Retorno): es el porcentaje de rentabilidad anual del proyecto. Si la TIR supera tu costo de capital, la inversión vale la pena frente a otras alternativas.
La regla práctica: usa ROI y payback para comunicar el caso al directorio, y VAN y TIR para defenderlo frente a finanzas.
Paso 1: Calcula el costo total de propiedad (TCO), no solo la licencia
El TCO es la suma de todo lo que cuesta tener el ERP operando durante el horizonte que elijas (normalmente 3 o 5 años). Subestimarlo es la forma más rápida de inflar artificialmente el ROI y llevarse una sorpresa después.
| Componente del costo | Qué incluye | Tipo |
|---|---|---|
| Licencia o suscripción | Pago por usuario/módulo (anual o mensual en SaaS) | Recurrente |
| Implementación y consultoría | Configuración, parametrización, puesta en marcha | Único |
| Migración de datos | Limpieza, mapeo y carga de tu información histórica | Único |
| Personalización y desarrollos | Ajustes a procesos propios, integraciones a medida | Único / variable |
| Capacitación | Formación de usuarios y administradores | Único + reciclaje |
| Gestión del cambio | Acompañamiento a los equipos durante la transición | Único |
| Infraestructura | Servidores y mantención (alto en on-premise, bajo en SaaS) | Recurrente |
| Soporte y mantención | Mesa de ayuda, actualizaciones, mejoras | Recurrente |
| Costo de la curva de aprendizaje | Caída temporal de productividad mientras el equipo se adapta | Único (a menudo olvidado) |
Ese último componente es el que casi nadie incluye y el que más realismo le da a tu cálculo. Durante los primeros meses, tu equipo rinde menos porque está aprendiendo. Ignorarlo no hace que desaparezca; solo hace que tu ROI proyectado sea mentira.
Una referencia útil de planificación: las empresas medianas suelen invertir entre un 3% y un 5% de sus ingresos anuales en un proyecto de ERP, considerando el TCO completo (estudios de mercado, 2025). Y conviene reservar un 20% a 25% de contingencia, porque los sobrecostos casi siempre vienen de subestimar la dotación del proyecto, ampliar el alcance original o problemas de datos.
Paso 2: Cuantifica los beneficios tangibles
Los beneficios tangibles son los que puedes convertir en pesos con una línea base y un supuesto defendible. Estos son los que sostienen el ROI ante una mirada crítica.
| Beneficio | Cómo se mide en dinero |
|---|---|
| Horas administrativas liberadas | Horas/persona ahorradas en cierre, conciliación y reportería × costo hora |
| Optimización de inventario | Reducción de capital inmovilizado + menos quiebres de stock y mermas |
| Reducción de errores y retrabajos | Menos correcciones, menos notas de crédito, menos multas por errores tributarios |
| Mejor gestión de cobranza | Reducción de los días de cobro (DSO) → menos costo financiero del capital de trabajo |
| Consolidación de sistemas | Licencias y planillas dispersas que se eliminan |
| Cierre contable más rápido | Días de cierre que pasan de semanas a días → decisiones más oportunas |
La clave es anclar cada beneficio a un dato actual. No escribas "ahorramos en inventario"; escribe "hoy tenemos $X inmovilizados y un X% de quiebres; con mejor visibilidad esperamos reducirlo en X%, lo que equivale a $Y al año". Un beneficio sin línea base es una opinión; con línea base, es un argumento.
Paso 3: No ignores los beneficios intangibles (pero trátalos aparte)
Hay beneficios reales que no entran limpiamente en una planilla: decisiones mejores y más rápidas gracias a datos en tiempo real, menor riesgo de incumplimiento normativo, mayor capacidad de escalar sin reimplementar, mejor experiencia para clientes y colaboradores.
El error es de dos extremos, por un lado, ignorarlos (y subvalorar el proyecto) o usarlos para "tapar" un ROI tangible débil. La práctica sana es listarlos por separado, asignándoles un valor conservador solo cuando puedas justificarlo. Así, tu caso descansa sobre lo tangible y lo intangible aparece como margen de seguridad, no como muleta.
Un ejemplo concreto de intangible que sí se puede aterrizar: en mercados como el chileno, el cumplimiento normativo automático (factura electrónica, libros de compra y venta, declaraciones juradas) reduce el riesgo de multas y de horas dedicadas a tareas manuales. No siempre tiene un monto exacto, pero su ausencia sí se paga.
Paso 4: Arma el flujo a 3-5 años y calcula ROI, payback y VAN
Con los costos y los beneficios sobre la mesa, el cálculo se vuelve mecánico. El método:
- Define el horizonte. Tres años para una primera lectura; cinco para capturar el retorno completo, porque los mejores años suelen ser el tercero en adelante.
- Distribuye los costos en el tiempo. El grueso va en el Año 0 (implementación); lo recurrente, cada año.
- Aplica una curva de adopción a los beneficios. El Año 1 rara vez rinde al 100%: usa un 50-60% mientras el equipo se adapta, subiendo al 100% en el Año 2 o 3.
- Construye el flujo neto anual (beneficios − costos) y el flujo acumulado.
- Calcula el payback (cuándo el acumulado pasa a positivo), el ROI del periodo y, si la decisión lo amerita, el VAN y la TIR.
- Corre tres escenarios: conservador, base y optimista. Si el caso se sostiene en el conservador, tienes una decisión sólida.
Veámoslo con números.
Ejemplo real 1: empresa mediana
Ejemplo ilustrativo con cifras representativas de una distribuidora mediana (~130 colaboradores) que reemplaza planillas y sistemas desconectados por un ERP en la nube. No corresponde a un cliente específico; sirve para mostrar el método.
Costos
- Implementación, migración y capacitación (único): $90.000.000
- Suscripción SaaS anual: $42.000.000
Beneficios anuales estabilizados (≈ $150 millones)
- Horas administrativas liberadas (≈ 3 personas): $54M
- Optimización de inventario (menos quiebres y capital inmovilizado): $48M
- Reducción de errores, retrabajos y multas: $18M
- Consolidación de licencias y planillas: $12M
- Mejor cobranza (menos días de cobro): $18M
| Año | Beneficios | Costos | Flujo neto | Acumulado |
|---|---|---|---|---|
| 0 | – | $90M | −$90M | −$90M |
| 1 | $90M (60% de adopción) | $42M | +$48M | −$42M |
| 2 | $150M | $42M | +$108M | +$66M |
| 3 | $150M | $42M | +$108M | +$174M |
Resultado: el flujo acumulado pasa a positivo durante el Año 2 → payback ≈ 20 meses. El ROI a 3 años ≈ 81%($174M de beneficio neto sobre $216M de costo total). Proyectado a 5 años, el ROI supera con holgura el 200%, porque los costos recurrentes se mantienen estables mientras los beneficios ya están en régimen.
Ejemplo real 2: empresa grande
Ejemplo ilustrativo de una empresa grande (~600 colaboradores, varias razones sociales) que unifica finanzas, logística y RR.HH. en un solo ERP. Cifras representativas, no un caso específico.
Costos
- Implementación, migración, integraciones y gestión del cambio (único): $480.000.000
- Suscripción SaaS anual: $180.000.000
Beneficios anuales estabilizados (≈ $720 millones)
- Productividad y horas liberadas en varias áreas: $260M
- Optimización de inventario y compras: $180M
- Reducción de errores, mermas y multas: $90M
- Cierre contable más rápido y mejor capital de trabajo: $120M
- Consolidación de sistemas legados y TI: $70M
| Año | Beneficios | Costos | Flujo neto | Acumulado |
|---|---|---|---|---|
| 0 | – | $480M | −$480M | −$480M |
| 1 | $360M (50% de adopción) | $180M | +$180M | −$300M |
| 2 | $685M (95%) | $180M | +$505M | +$205M |
| 3 | $720M | $180M | +$540M | +$745M |
Resultado: payback ≈ 23 meses y ROI a 3 años ≈ 73% ($745M de beneficio neto sobre $1.020M de costo total). Las organizaciones grandes suelen tardar un poco más en estabilizarse, más áreas, más procesos, más cambio, pero su retorno absoluto es mayor y se amplía año a año.
Nota sobre ambos ejemplos: el resultado depende menos del tamaño de la empresa que de la calidad de la ejecución y de la línea base con la que se compara. Cambia los supuestos por los tuyos y tendrás tu propio caso.
Los 5 errores que más distorsionan el cálculo del ROI
- Comparar contra el precio, no contra el TCO. Si dejas fuera implementación, migración y capacitación, tu ROI será atractivo en el papel e imposible en la realidad.
- No tener línea base. Sin los números del "antes", cualquier beneficio proyectado es una opinión sin respaldo.
- Asumir el 100% de beneficios desde el Año 1. La adopción tiene curva. Ignorarla adelanta artificialmente el payback.
- Olvidar la gestión del cambio. Entre el 55% y el 75% de las implementaciones no cumple sus metas, y la causa principal no es tecnológica sino organizacional (Panorama Consulting, 2025). Un ERP bien calculado con una adopción mal gestionada igual fracasa.
- Medir solo una vez. El ROI proyectado es una hipótesis. El go-live es el inicio de la creación de valor, no el final: mide el retorno real a los 6, 12 y 24 meses para corregir el rumbo.
¿Qué ROI puedes esperar? Benchmarks del mercado
Estas referencias sirven para una cosa muy concreta: saber si tu proyección es razonable. Si tu cálculo arroja un payback de 6 meses, probablemente inflaste los beneficios; si arroja 6 años, probablemente sobreestimaste los costos o subvaloraste el retorno.
| Métrica | Rango de referencia | Fuente |
|---|---|---|
| Periodo de recuperación (payback) | 18 a 36 meses | Panorama Consulting (2025) |
| Payback promedio (ERP en la nube) | ~16 meses | Nucleus Research |
| ROI promedio | desde ~52% hasta 150%+ según el estudio | ZipDo / Nucleus Research |
| Ventaja de la nube vs. on-premise | ROI ~4 veces mayor en cloud | Nucleus Research |
| Inversión típica (empresa mediana) | 3% a 5% de los ingresos anuales | Estudios de mercado (2025) |
| Éxito al calcular el ROI antes de implementar | 83% cumple expectativas | Panorama Consulting (2025) |
La conclusión que importa: el rango de ROI es amplísimo (de apenas positivo a más de 200%) y esa dispersión no la explica el software, la explica la ejecución. El mismo ERP puede dar un retorno excelente o mediocre según la línea base, la gestión del cambio y la disciplina con que se mida.
Del cálculo a la decisión
Calcular el ROI de un ERP no es un trámite para convencer al directorio: es la herramienta que convierte una decisión cargada de entusiasmo (o de miedo) en una decisión defendible con números.
El método cabe en una frase: suma todo el costo (TCO), cuantifica todo el beneficio con línea base, distribúyelos en tres a cinco años y mira el payback, el ROI y, si la cifra es grande, el VAN y la TIR. Hazlo en tres escenarios y quédate con el conservador.
Y recuerda lo que dicen los datos: las empresas que hacen este cálculo antes de firmar son las que más cumplen sus expectativas después. No porque el cálculo prediga el futuro, sino porque obliga a hacerse las preguntas correctas mientras todavía hay tiempo de responderlas bien.
Preguntas frecuentes
¿Cómo se calcula el ROI de un ERP?
El ROI de un ERP se calcula con la fórmula: ROI (%) = (Beneficios netos − Costo total) / Costo total × 100. Los beneficios netos incluyen los ahorros e ingresos adicionales que genera el sistema (horas liberadas, menos errores, mejor inventario, mejor cobranza), y el costo total es el TCO completo: licencia, implementación, migración, capacitación, soporte y la curva de aprendizaje. Para inversiones grandes conviene complementar el ROI con el periodo de recuperación, el VAN y la TIR sobre 3 a 5 años.
¿Cuánto tiempo tarda un ERP en pagarse solo?
El periodo de recuperación típico de un ERP va de 18 a 36 meses, según Panorama Consulting (2025). Las implementaciones en la nube tienden a recuperarse antes, cerca de 16 meses en promedio según Nucleus Research, porque tienen menor inversión inicial en infraestructura. El plazo real depende del tamaño de la empresa, la calidad de la ejecución y la velocidad de adopción del equipo.
¿Qué costos debo incluir al calcular el ROI de un ERP?
Debes incluir el costo total de propiedad (TCO), no solo la licencia: suscripción o licenciamiento, implementación y consultoría, migración de datos, personalización e integraciones, capacitación, gestión del cambio, infraestructura, soporte y mantención. El costo más olvidado es la caída temporal de productividad durante la curva de aprendizaje, que conviene estimar para que el cálculo sea realista. Se recomienda además reservar entre un 20% y un 25% de contingencia.
¿Qué beneficios de un ERP se pueden medir en dinero?
Los beneficios tangibles incluyen: horas administrativas liberadas en cierre, conciliación y reportería; optimización de inventario (menos capital inmovilizado y menos quiebres); reducción de errores, retrabajos y multas; mejor gestión de cobranza con menos días de cobro; y consolidación de licencias y sistemas dispersos. Cada uno debe anclarse a una línea base actual para ser defendible. Los beneficios intangibles como mejores decisiones, menor riesgo, escalabilidad, se listan por separado con valores conservadores.
¿Conviene usar el ROI simple o el VAN y la TIR?
Para una primera lectura y para comunicar el caso al directorio, el ROI simple y el periodo de recuperación son suficientes. Pero como los beneficios de un ERP se acumulan durante años mientras el costo se concentra al inicio, el ROI simple subestima el efecto del tiempo sobre el dinero. Para decisiones grandes conviene usar el VAN (que descuenta los flujos futuros a tu costo de capital) y la TIR (que entrega la rentabilidad anual del proyecto), porque permiten comparar la inversión con otras alternativas.
¿Qué ROI promedio genera la implementación de un ERP?
El ROI promedio de un ERP varía ampliamente: desde alrededor de 52% hasta más de 150% según el estudio, y puede superar el 200% en plazos de cinco años con buena ejecución (Nucleus Research; ZipDo, 2025). Esta dispersión se explica más por la calidad de la implementación, la gestión del cambio y la línea base con que se compara, que por el software en sí. Por eso el cálculo previo es clave: el 83% de las empresas que lo realiza cumple sus expectativas (Panorama Consulting, 2025).
Esperamos que este contenido haya sido de utilidad. Manténte atento al blog de Informat ERP para que no te pierdas el contenido de interés que subimos para empresas de todos los tamaños. Síguenos en las redes sociales y en el Canal de YouTube de Informat y conoce más sobre Informat en nuestro sitio web o comunícate con nosotros para agendar una reunión con nuestros expertos.
